14

6.472.782 €

39

2.077.954 €

7

89.617 €

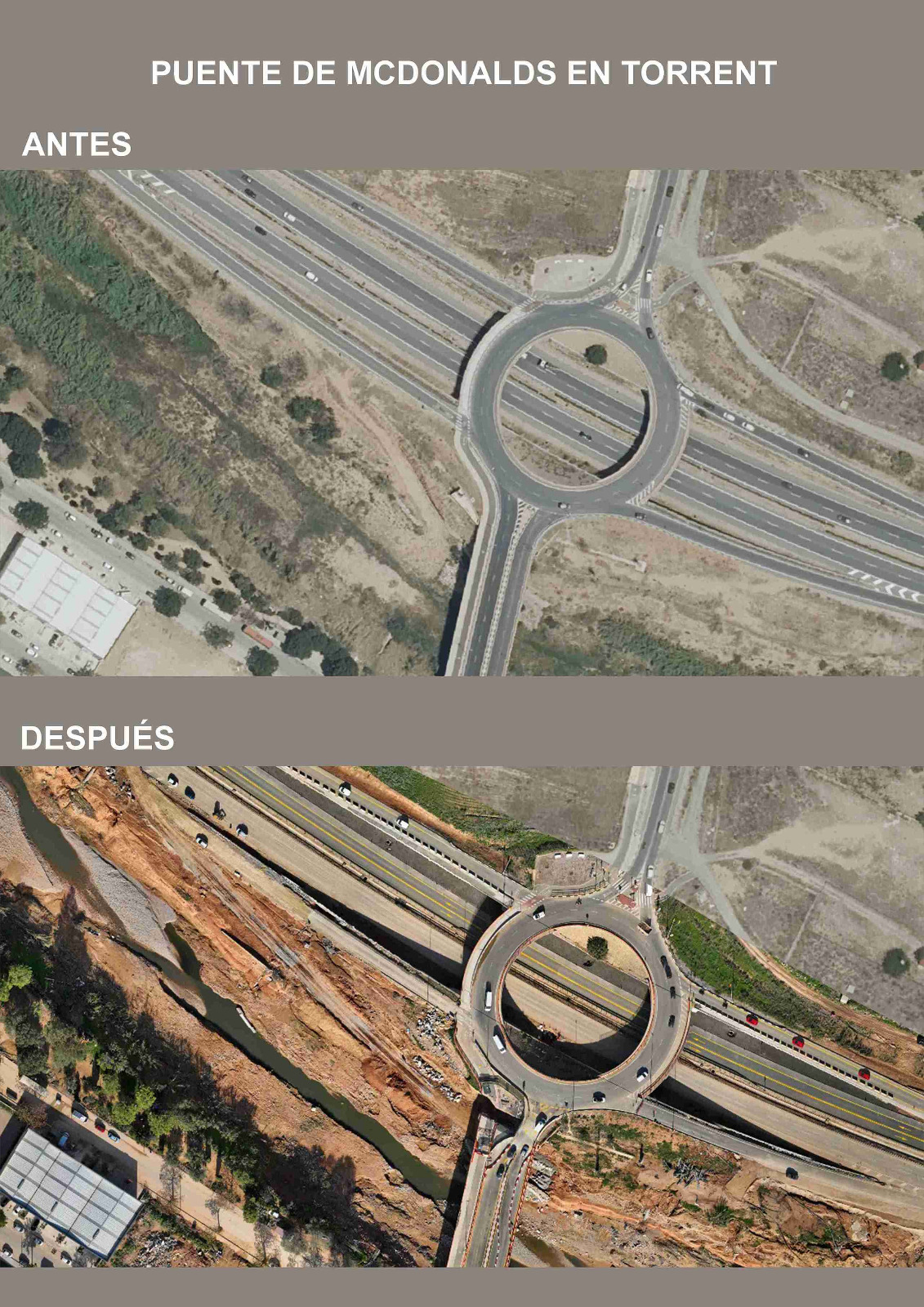

PUENTE DE ACCESO A ALAQUÀS POR GÓMEZ FERRER

ANTES

DESPUÉS

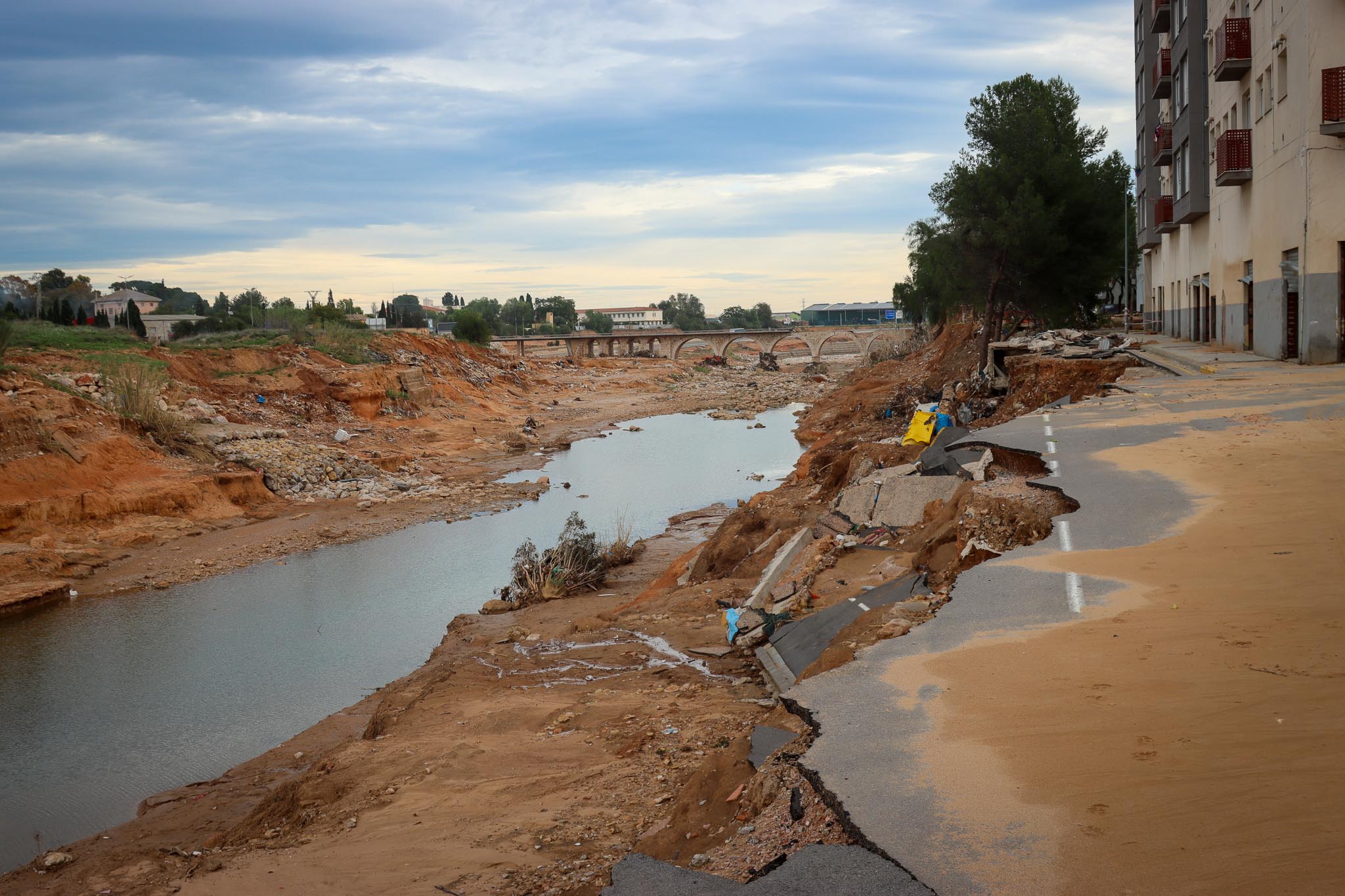

TALUD DEL XENILLET

ANTES

DESPUÉS

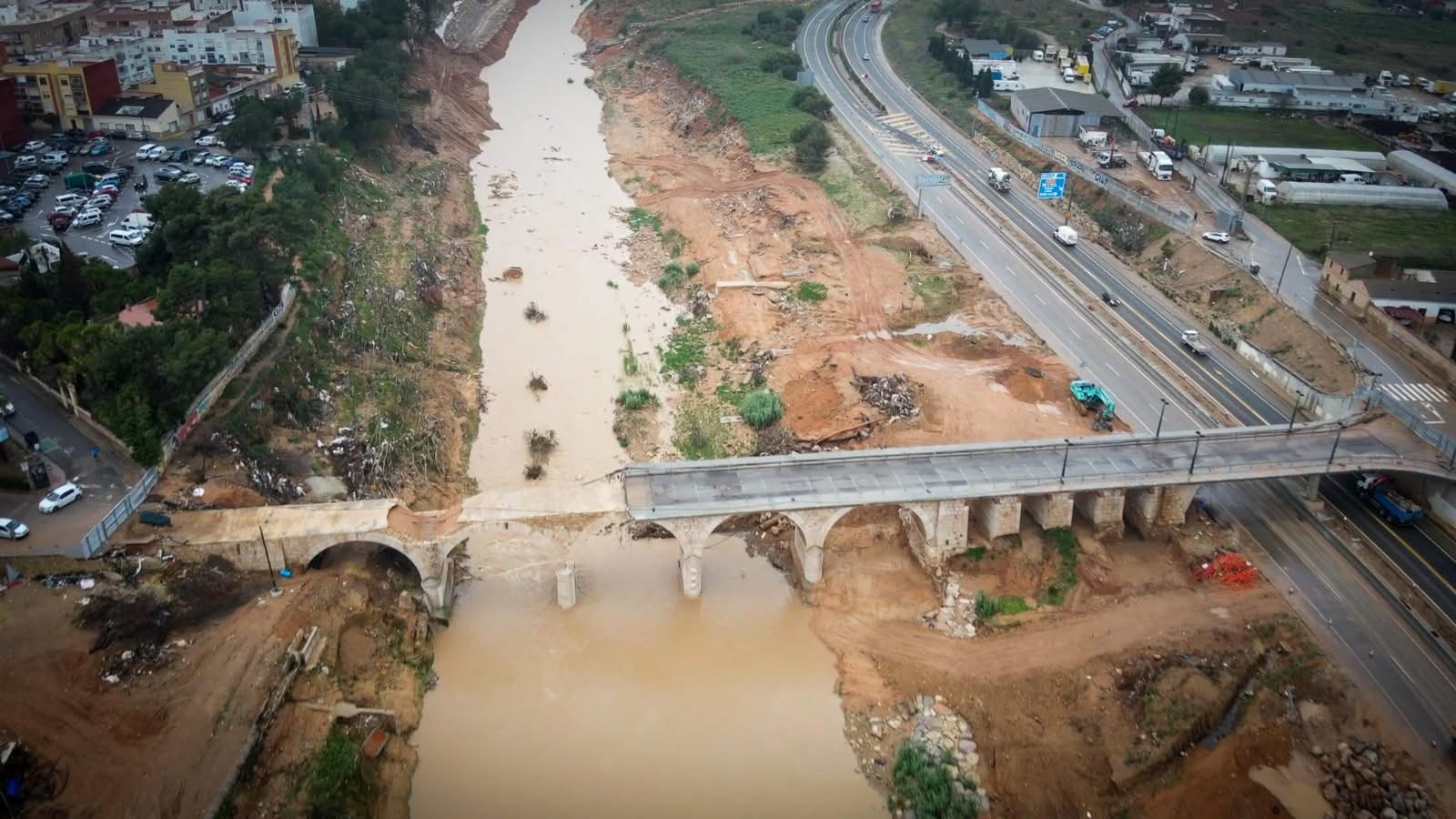

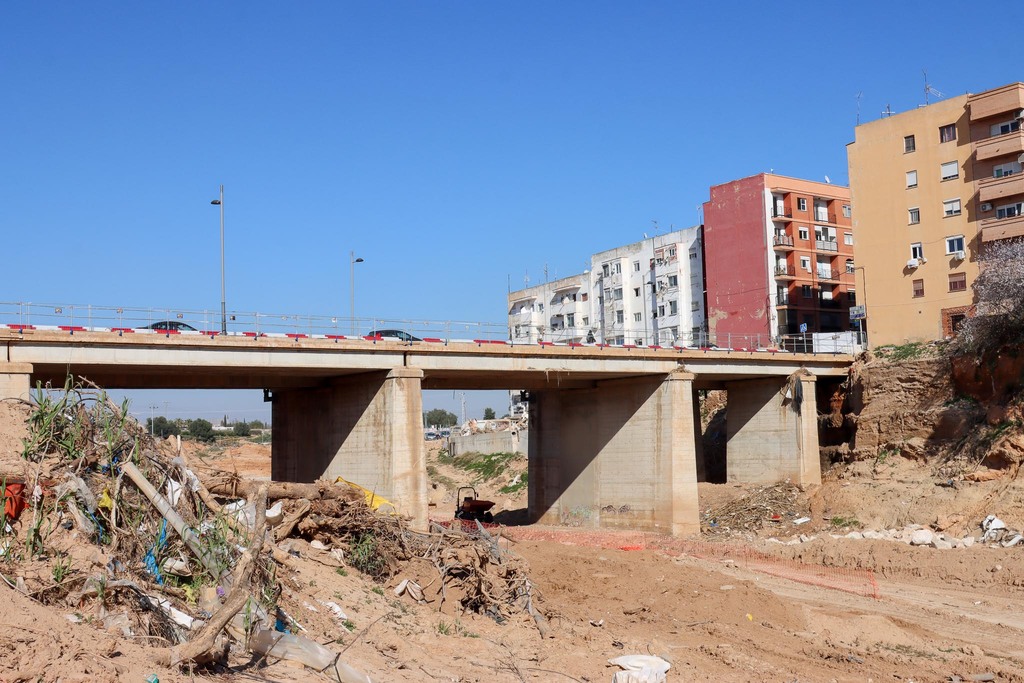

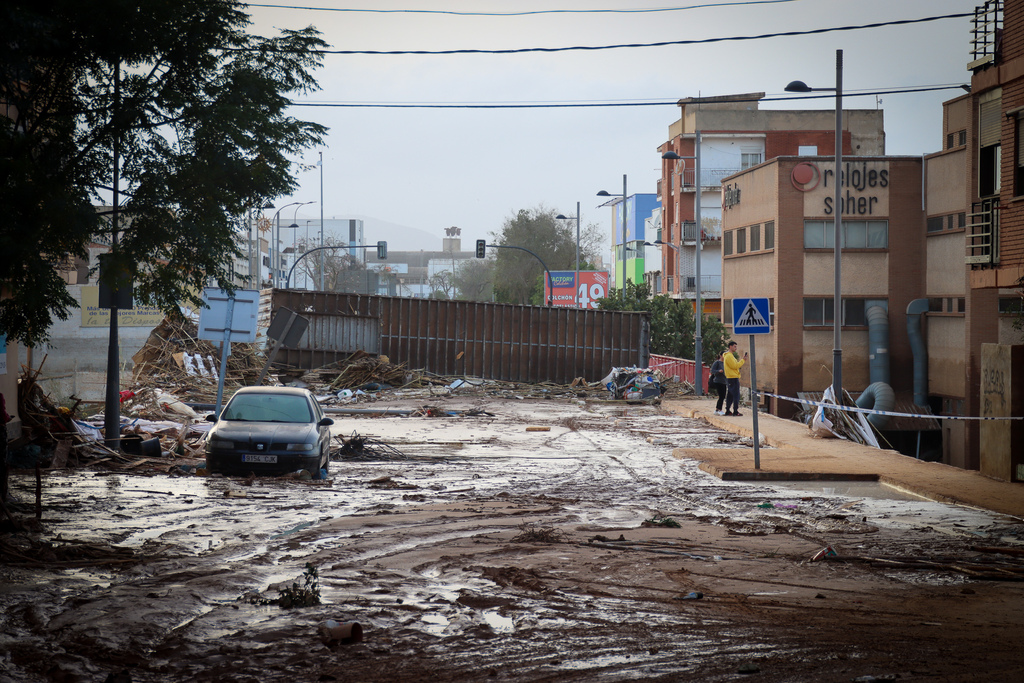

PUENTE DE CUATRO CAMINOS

ANTES

DESPUÉS

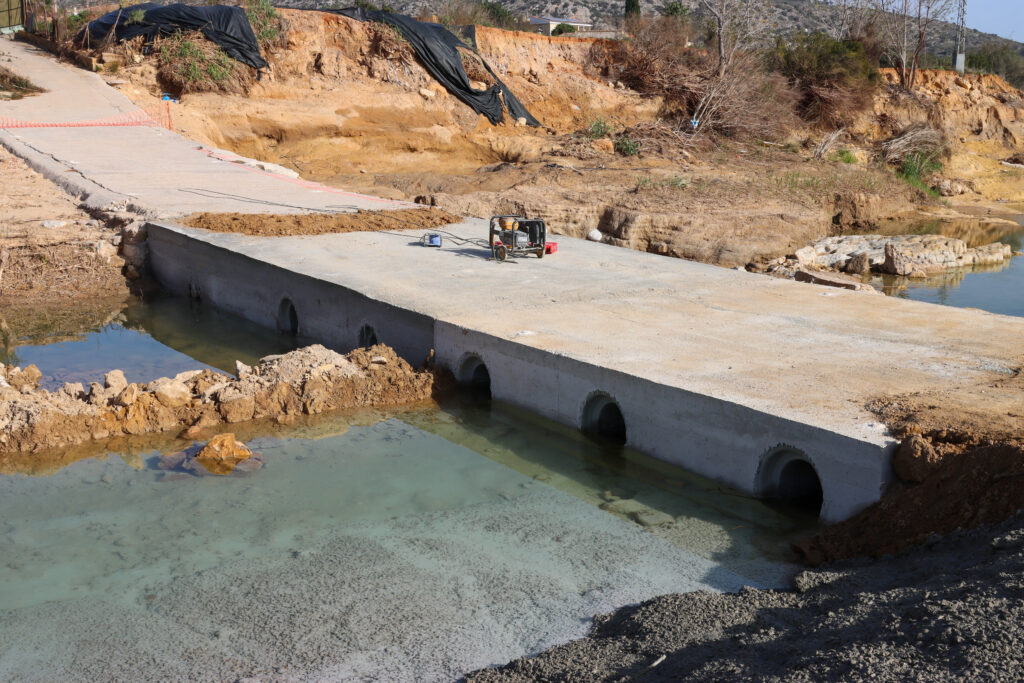

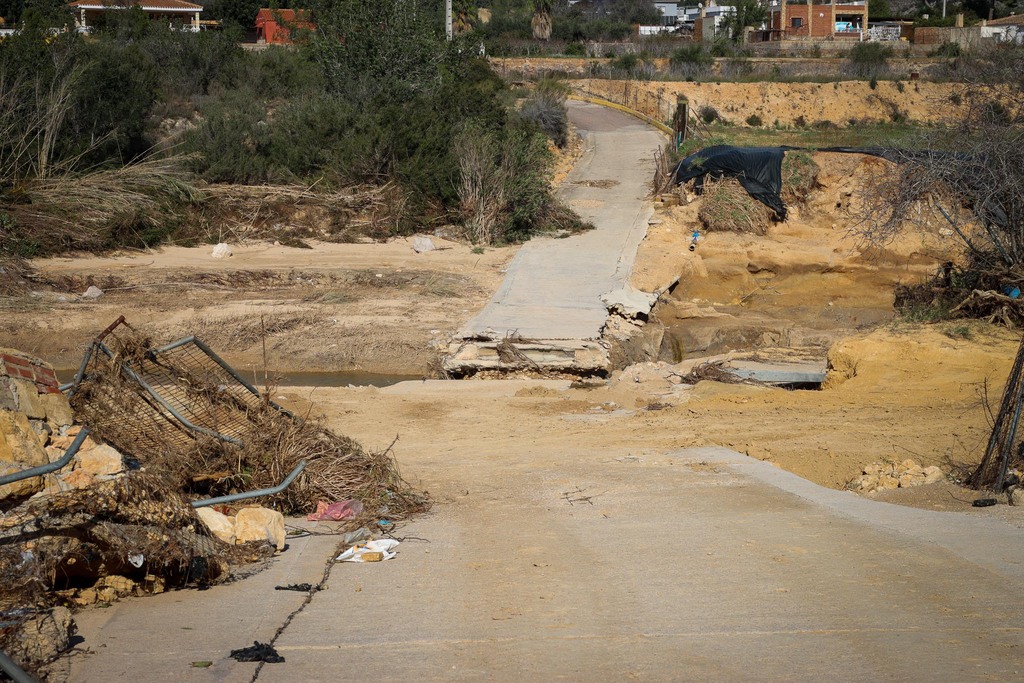

PASO DE CLOT DE BAILÓN

ANTES

DESPUÉS

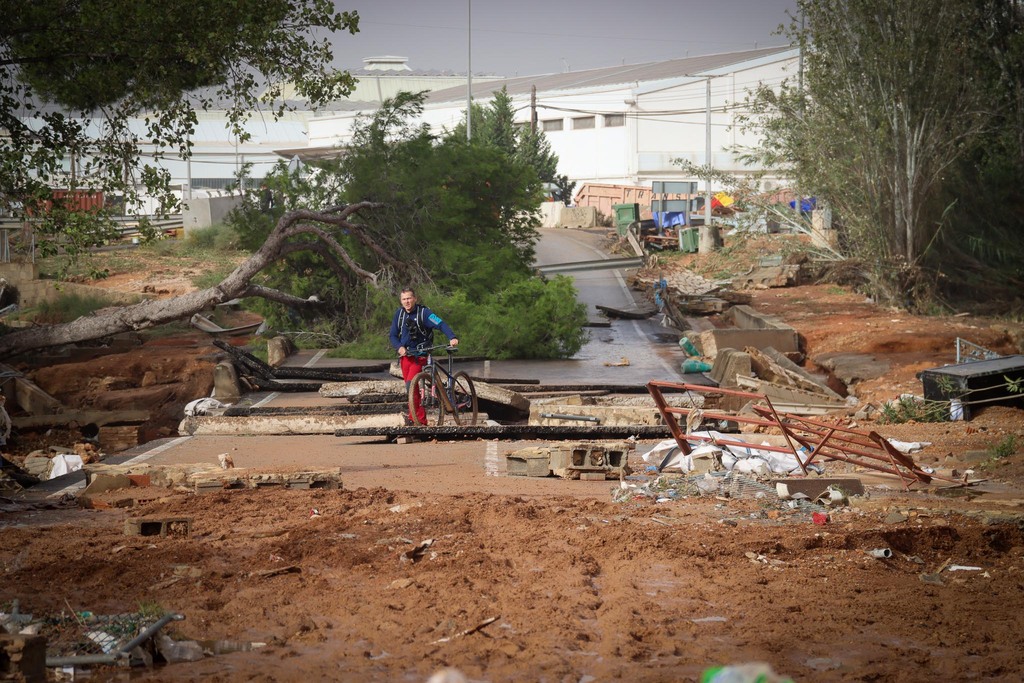

PUENTE CV-411 Y CAÑADA DE PEQUÉ

ANTES

DESPUÉS

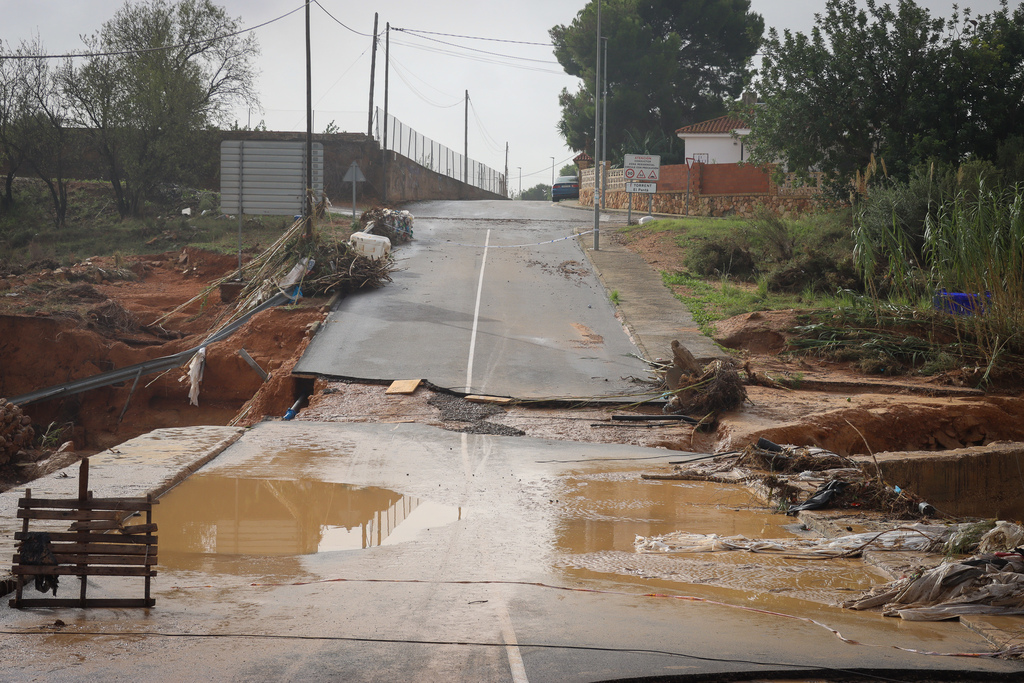

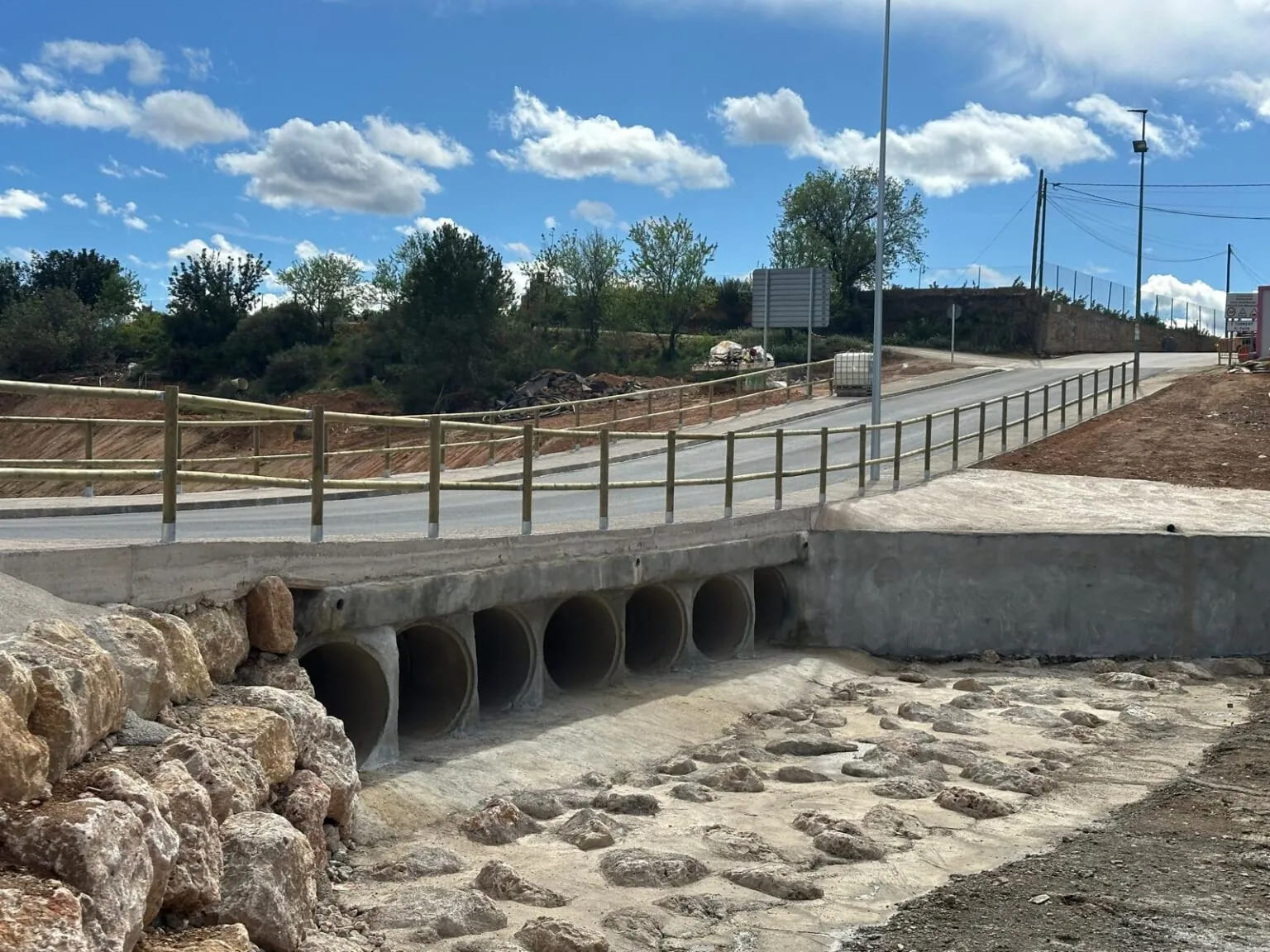

ACCESO A URBANIZACIÓN EL PANTANO

ANTES

DESPUÉS

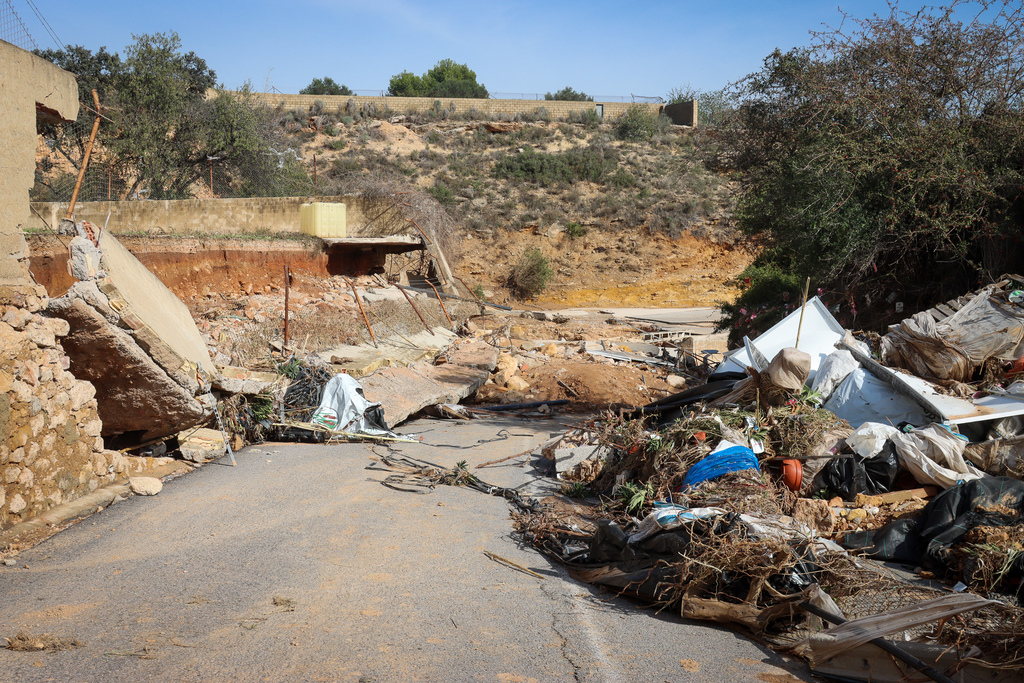

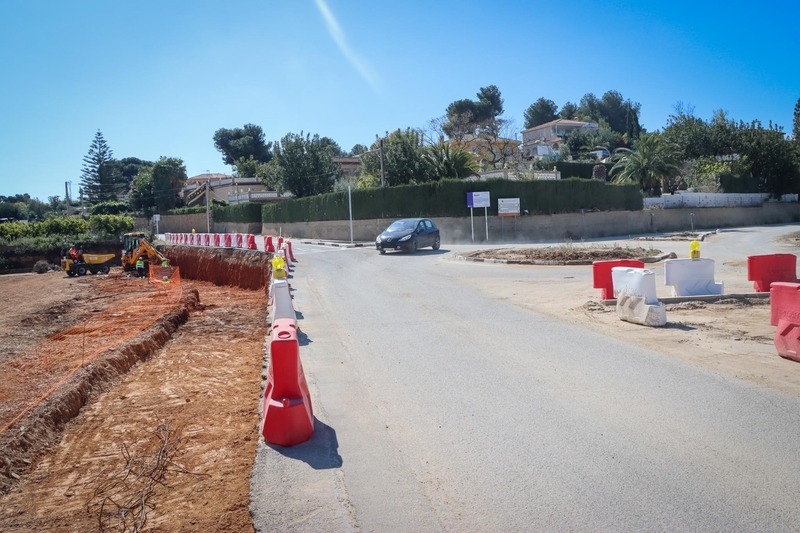

PASO DE BRUSA, ROTONDA Y CAMÍ ARQUETS

ANTES

DESPUÉS

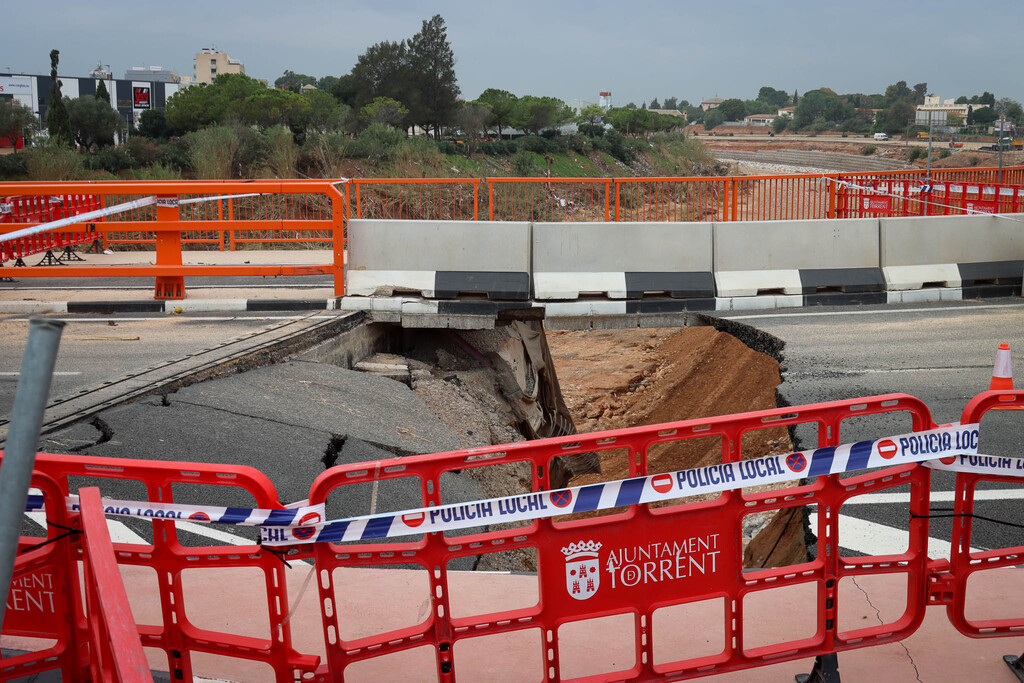

PUENTE CV-403 DE ACCESO A ALAQUÀS

ANTES

DESPUÉS

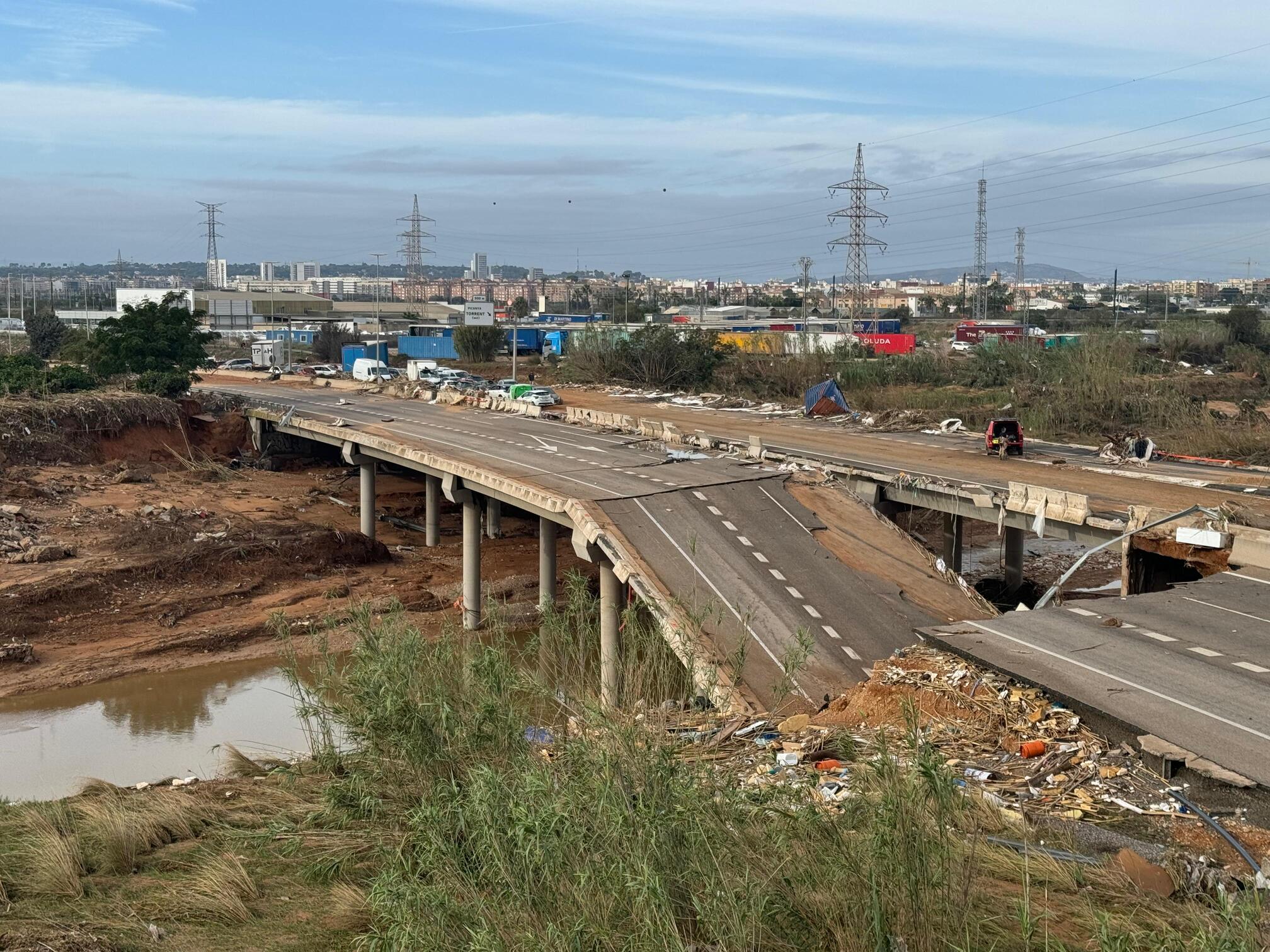

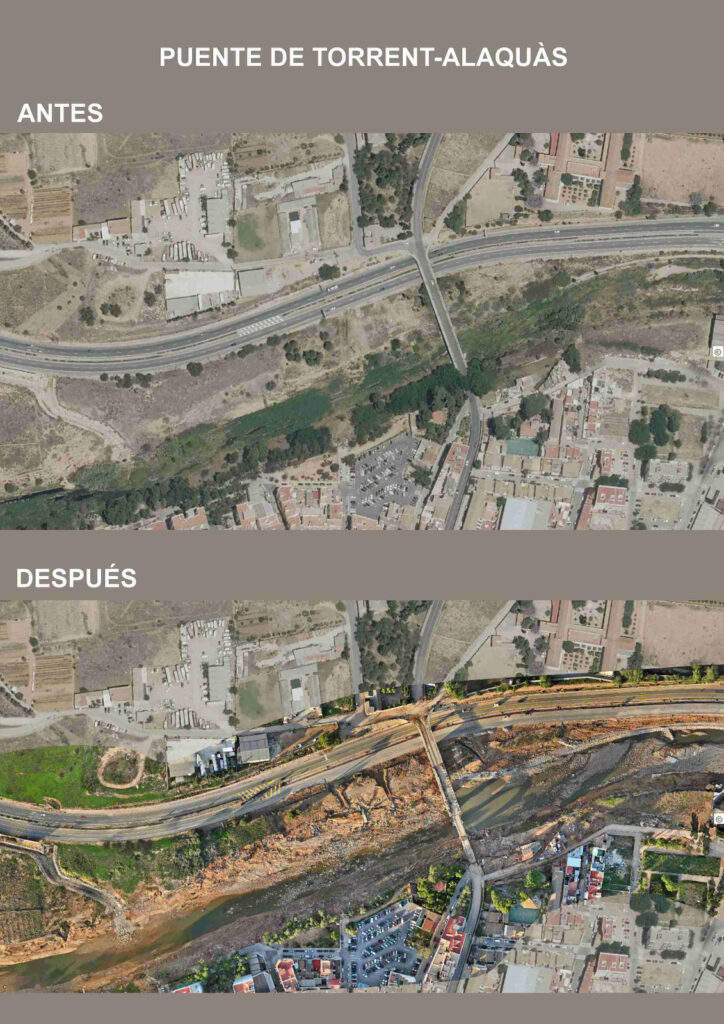

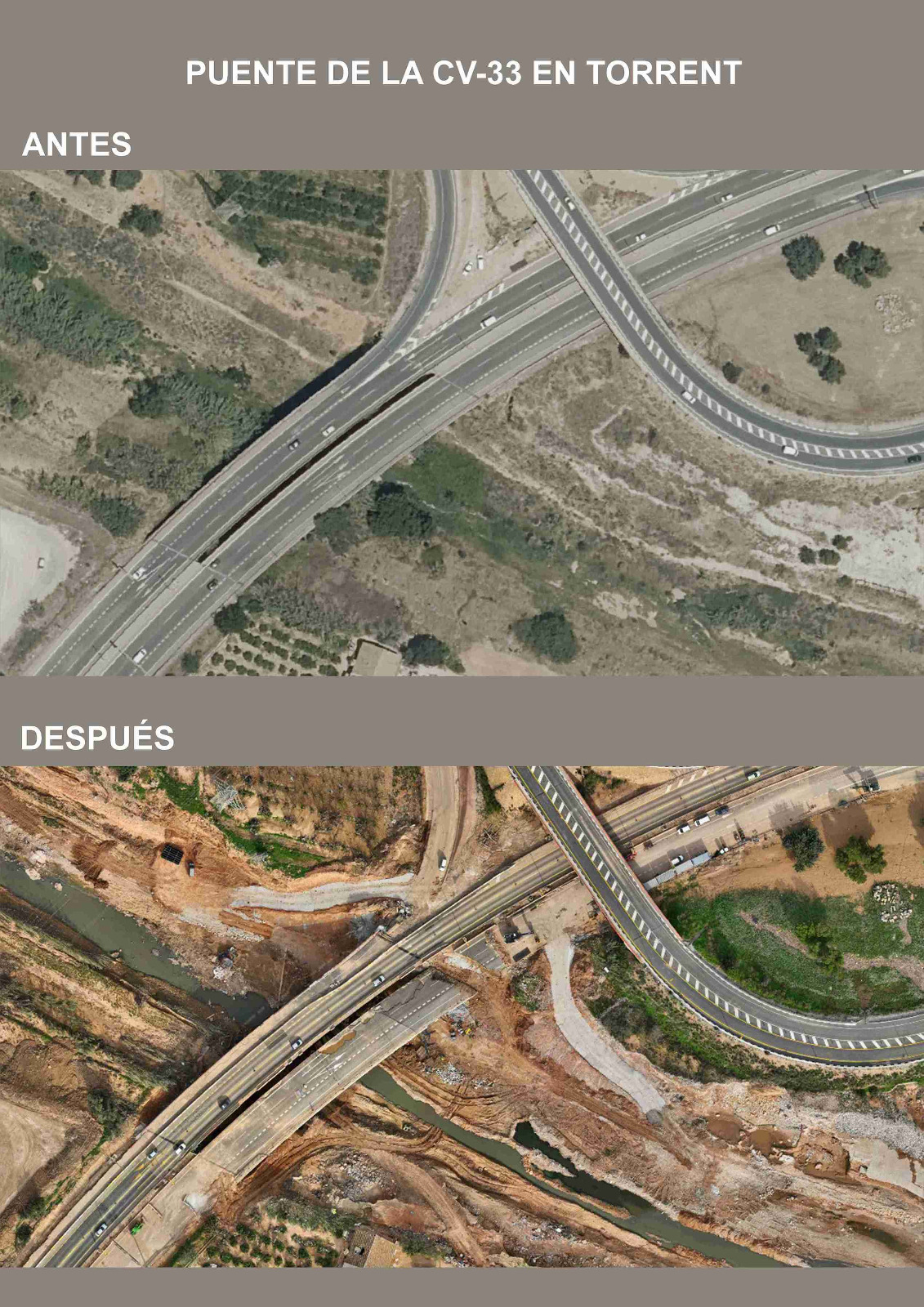

PUENTE AUTOVÍA CV-33 (AUTOVÍA DE TORRENT)

ANTES

DESPUÉS

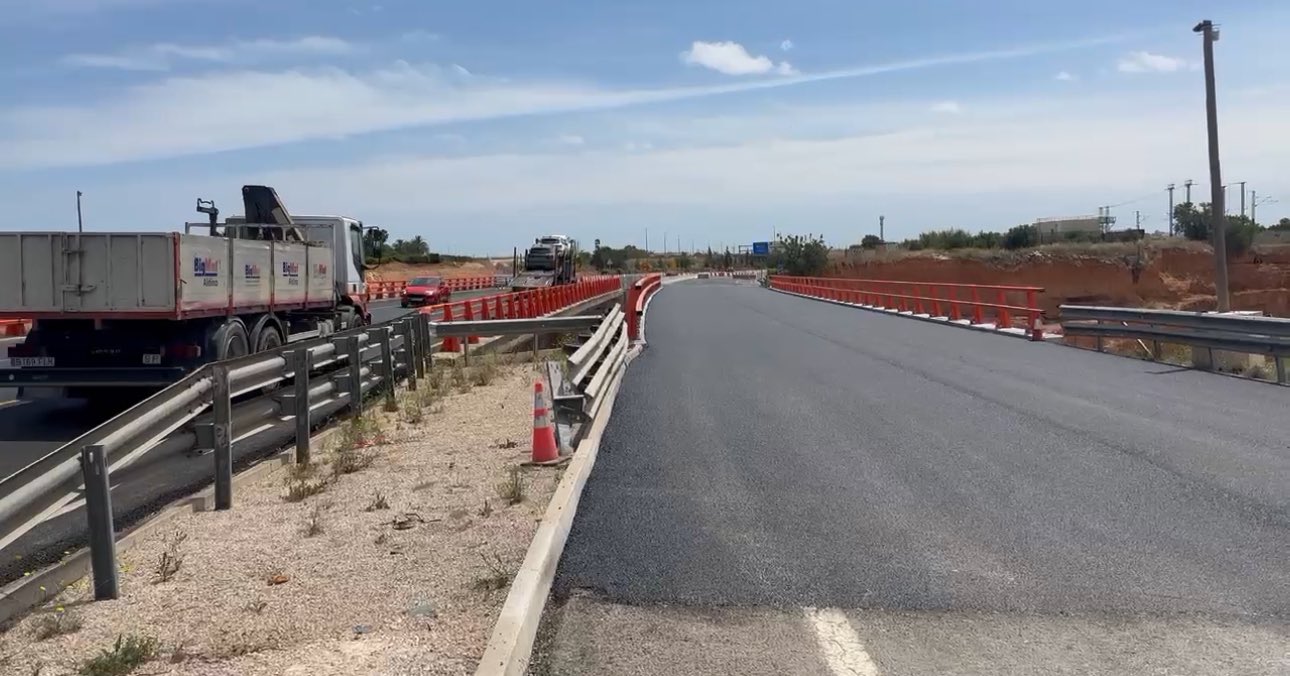

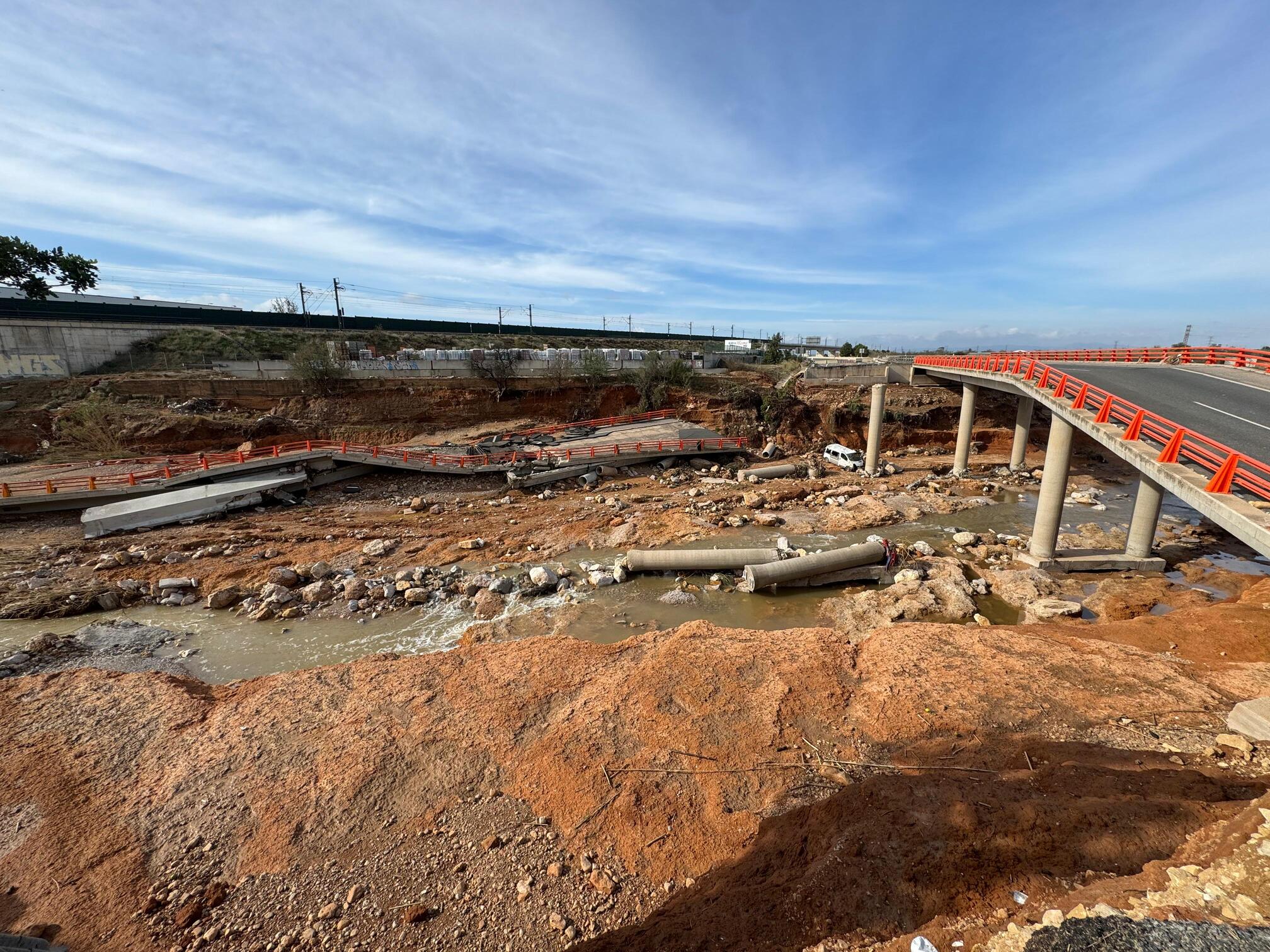

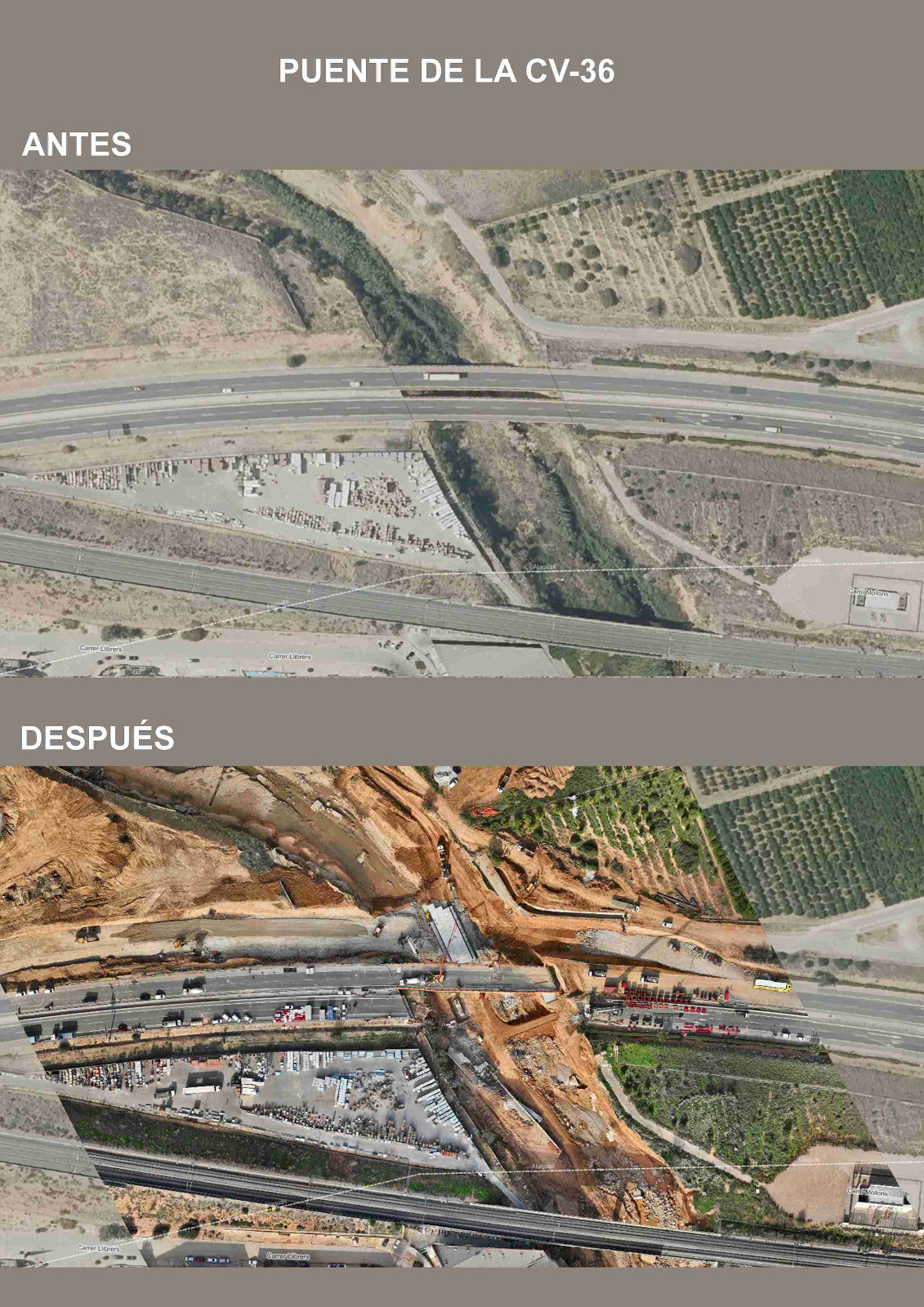

AUTOVÍA Y RECONSTRUCCIÓN PUENTE CV-36

ANTES

DESPUÉS

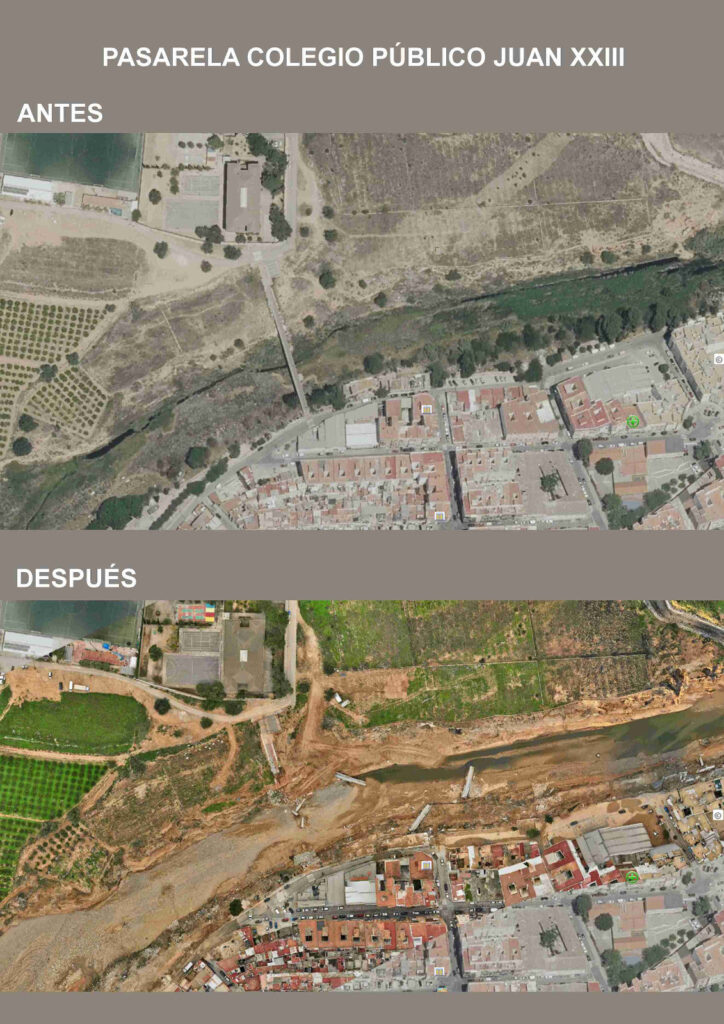

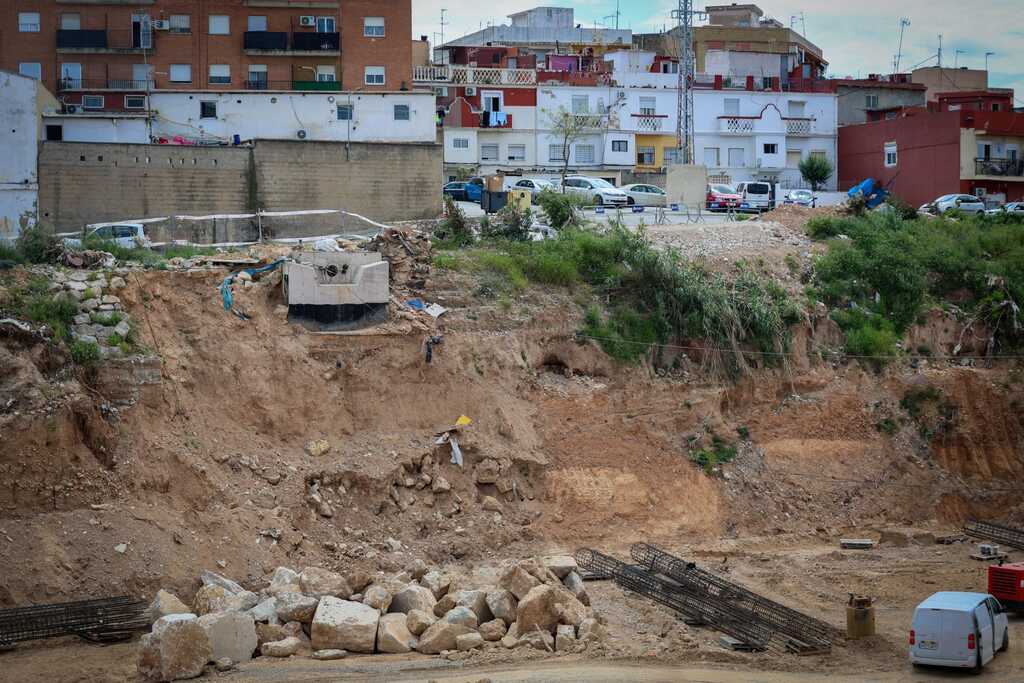

PASARELA PEATONAL DE ACCESO AL CEIP JUAN XXIII / PASARELA PEATONAL ACCESO AL POLÍGONO MAS DEL JUTGE

ANTES

DESPUÉS

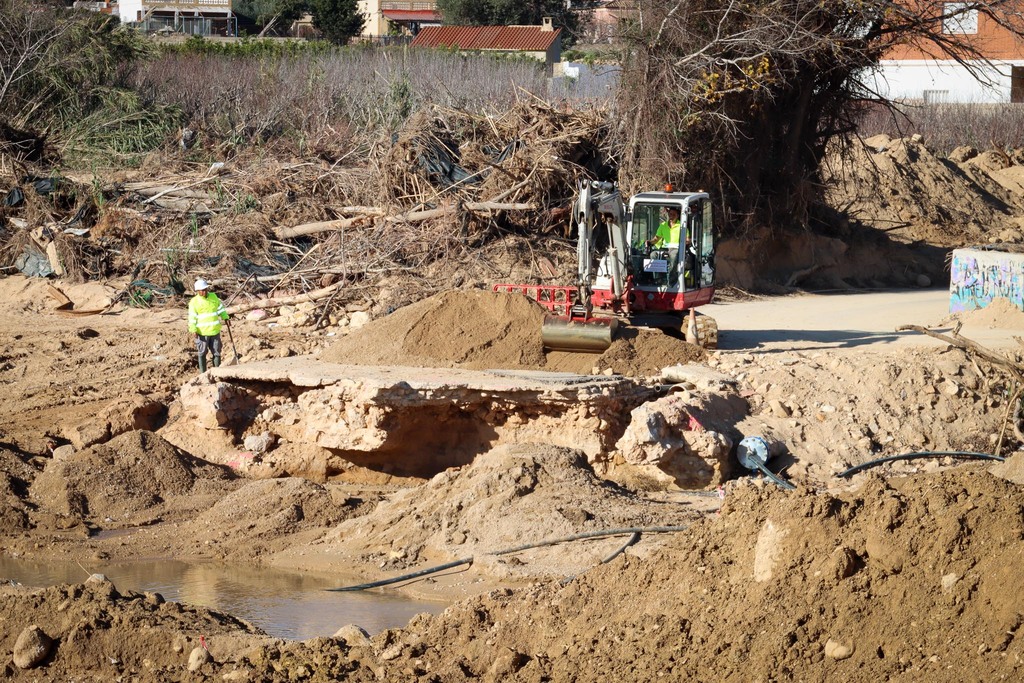

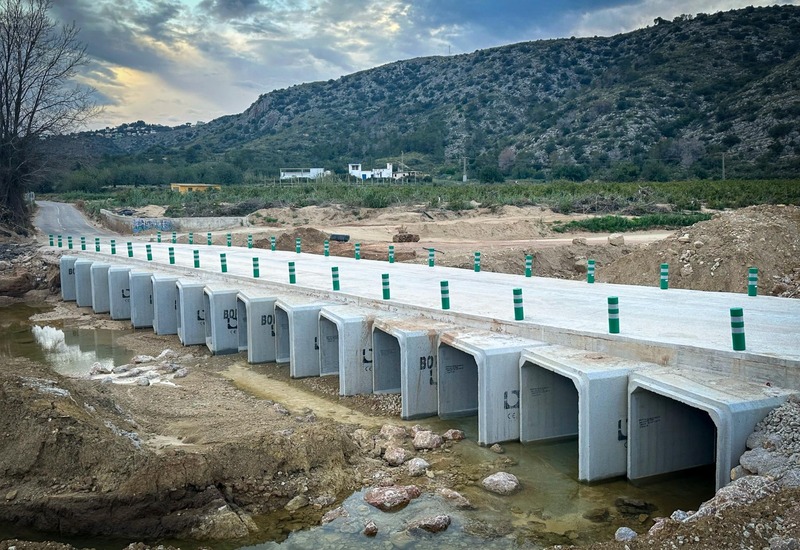

PASO SOBRE L’HORTETA EN CAMÍ XARCOS SECS

ANTES

DESPUÉS

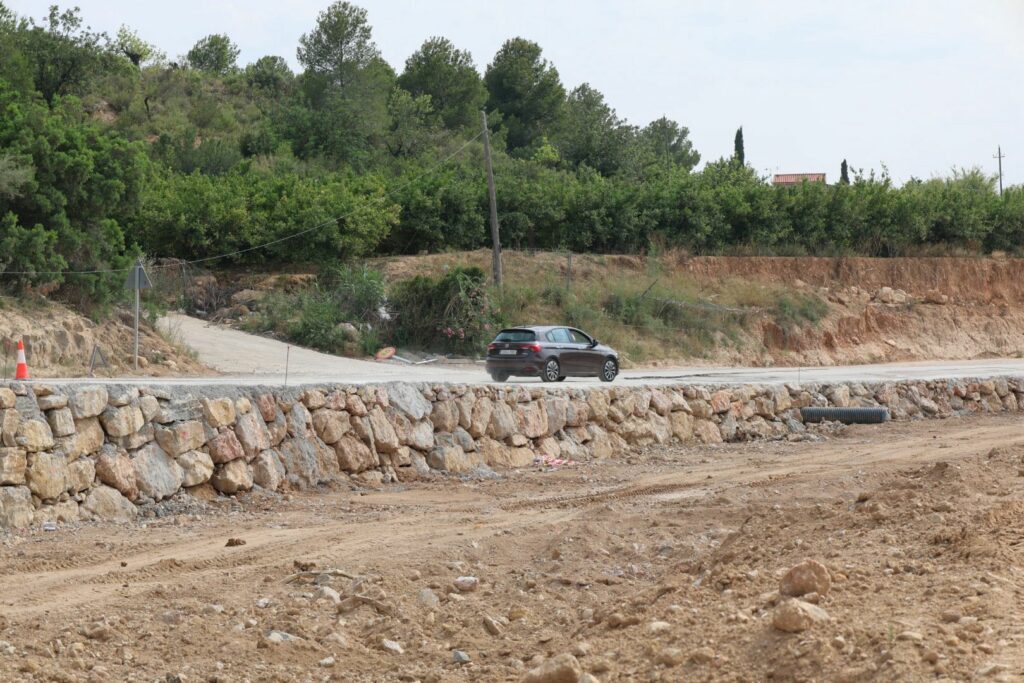

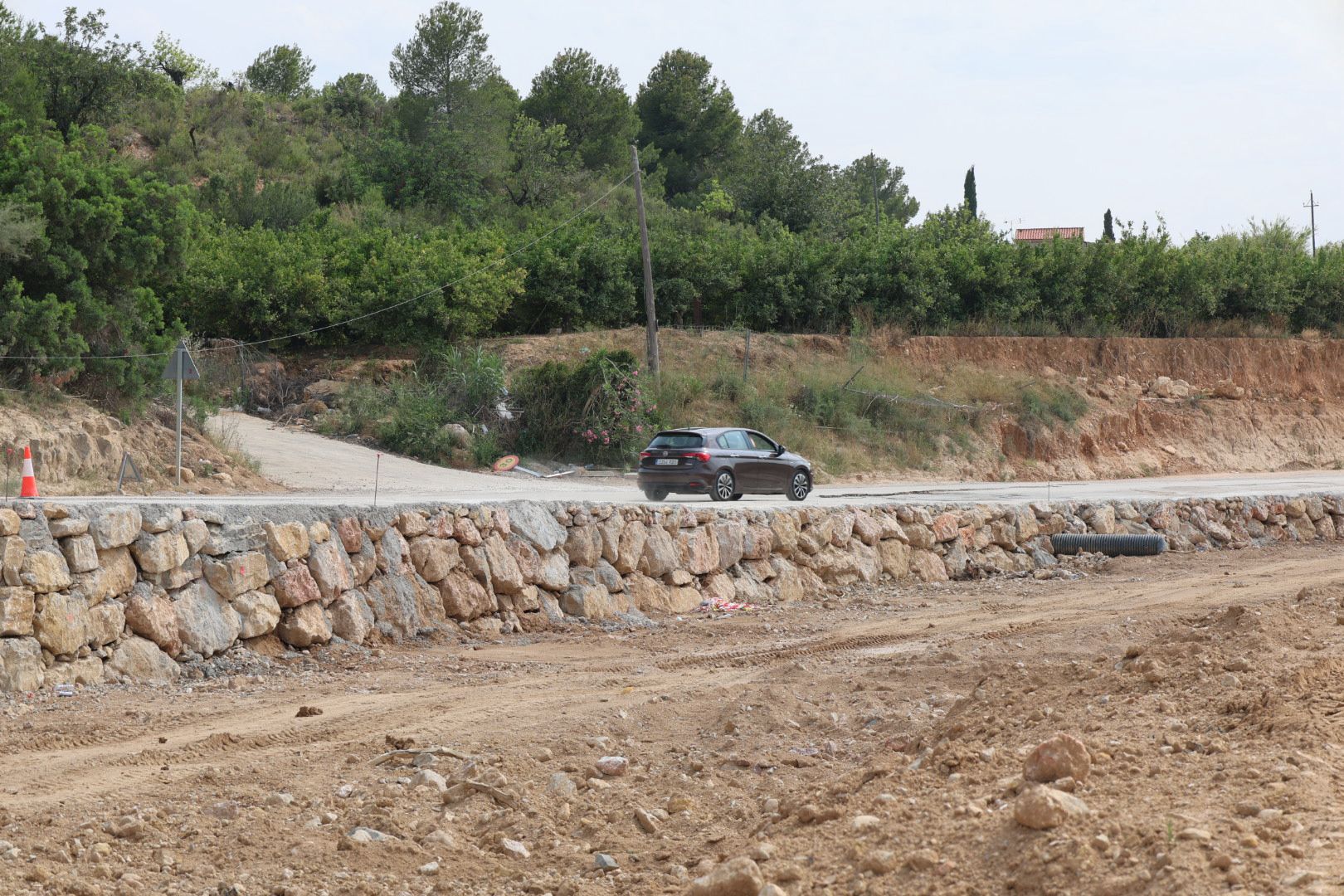

CAMÍ XARCOS SECS

ANTES

DESPUÉS

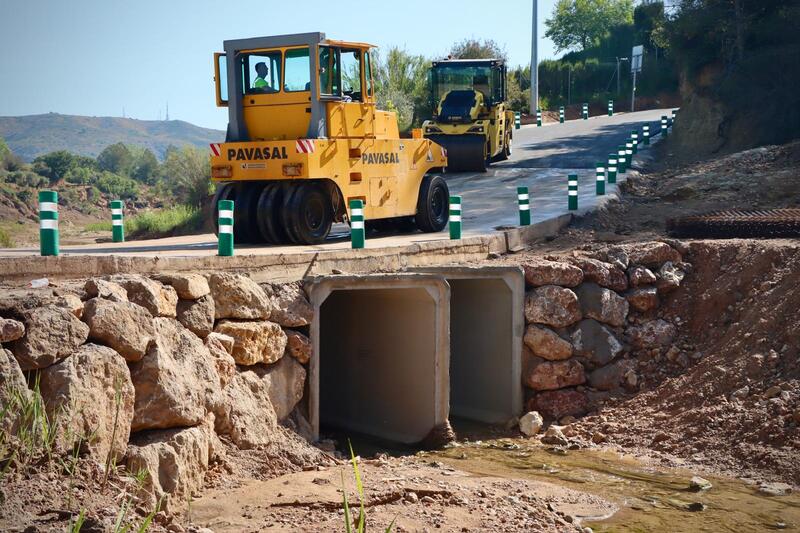

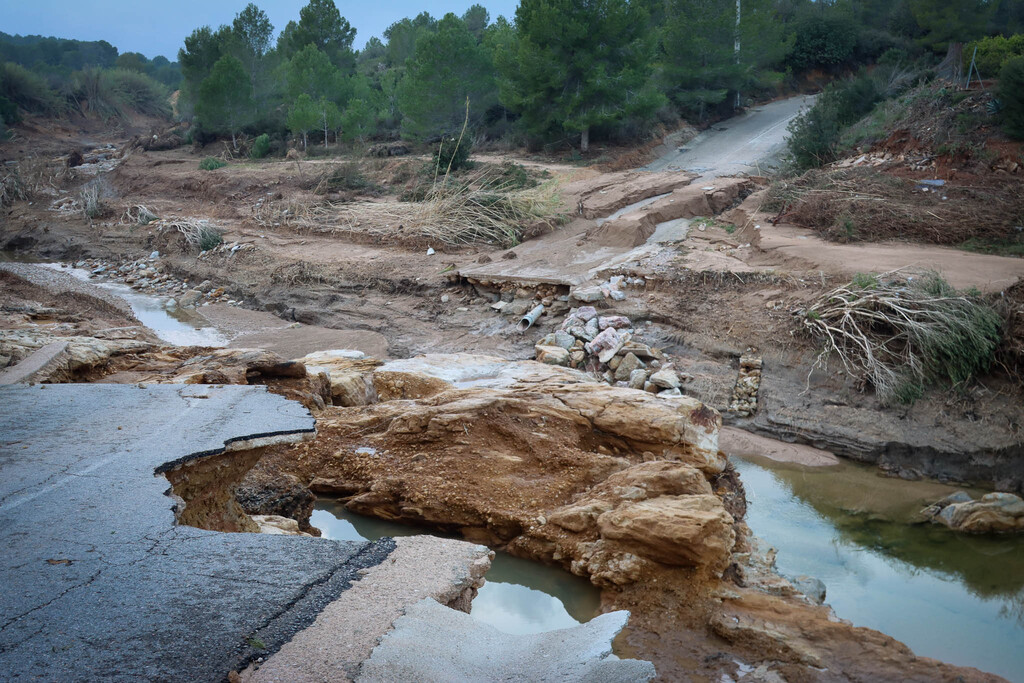

PASO SOBRE L’HORTETA EN FONT DE LA TEULA

ANTES

DESPUÉS

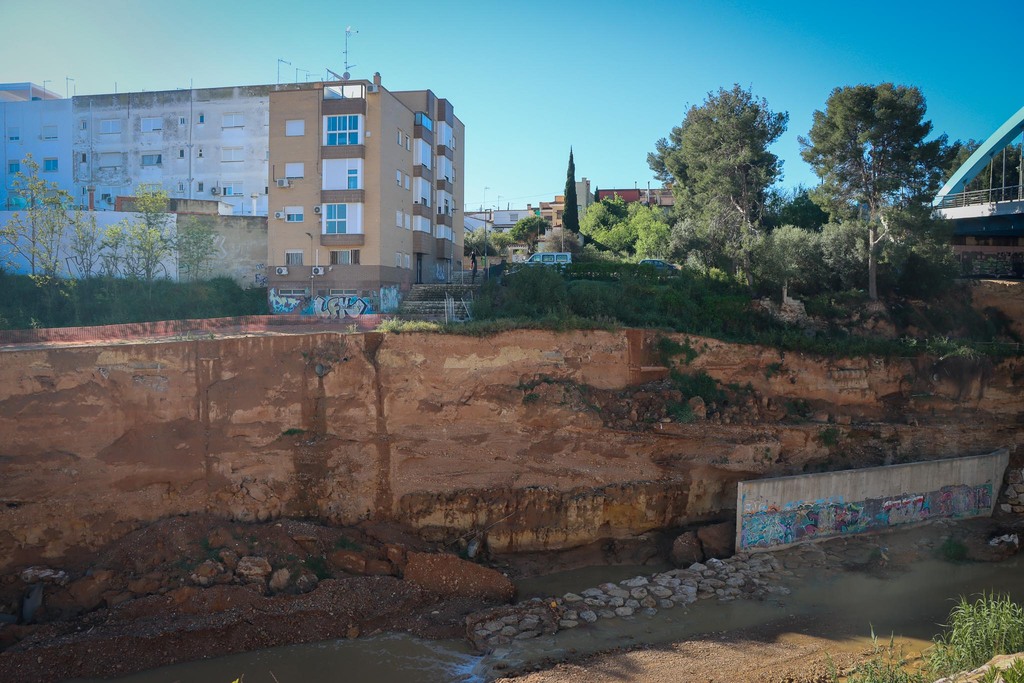

RECONSTRUCCIÓN DE 3 TALUDES EN CASCO URBANO DE TORRENT EN L’HORTETA

ANTES

ANTES

VUELOS LiDAR

Vista aérea de las Zonas Afectadas en las que se están realizando actuaciones:
